工事時期: | 2020年4月 |
---|---|
工事内容: | アンダーピニング沈下修正工事 (家の傾き修正) |
基礎の形状: | ベタ基礎 |

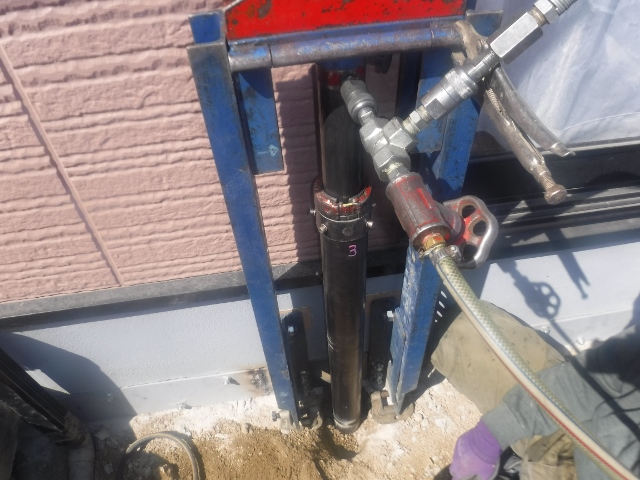

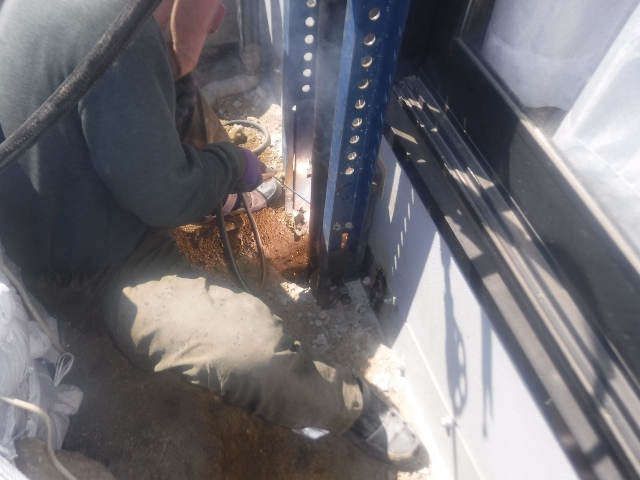

鋼管杭箇所数: | 15箇所 |
---|---|
鋼管杭最長圧入長さ: | 29.6m |

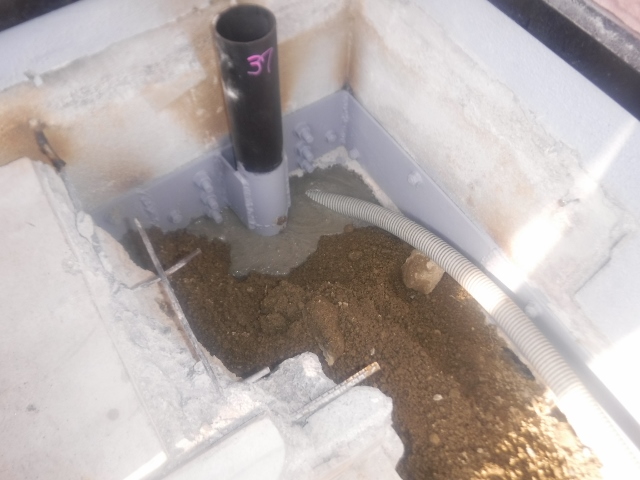

最大圧入t(トン)数: | 10t |

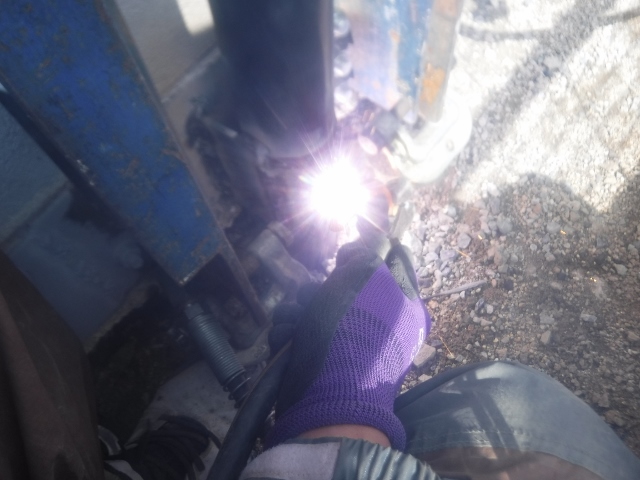

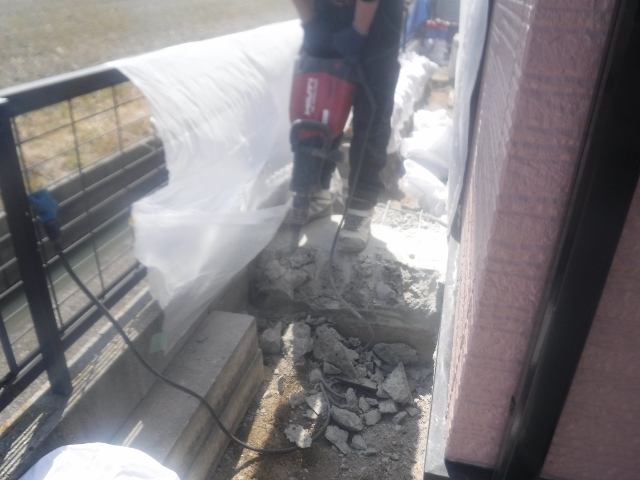

基礎補強長さ: | 36m |
---|---|

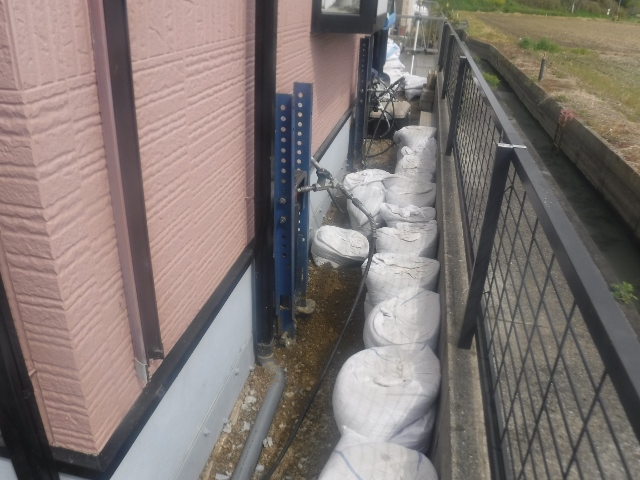

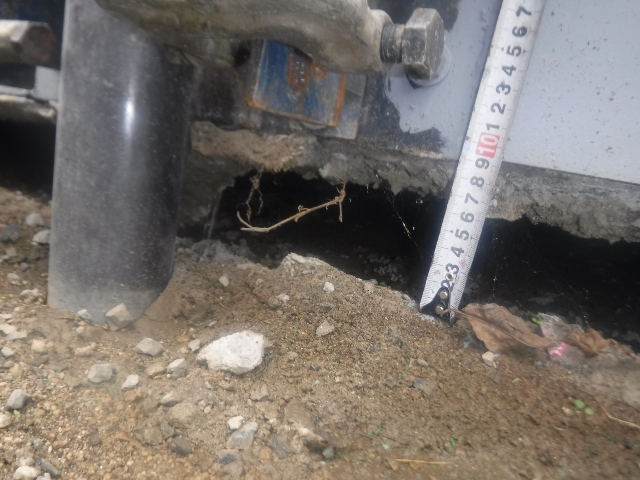

ジャッキアップ(持ち上げ)箇所数: | 15箇所 |
ジャッキアップ(持ち上げ)量: | 80mm |
家の傾きの施工前の状態から、どのような工事内容を行って、
最終的にどのような形で工事を終えたのかを紹介しています。

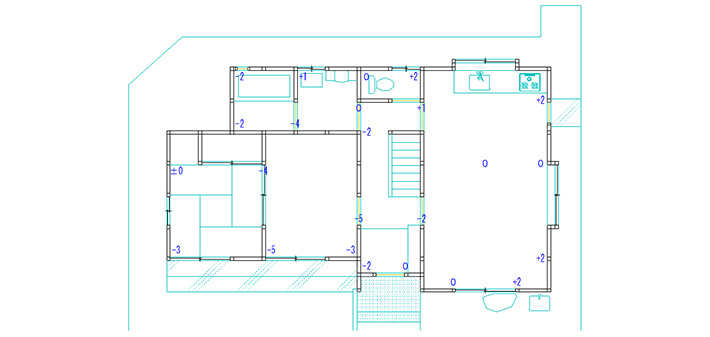

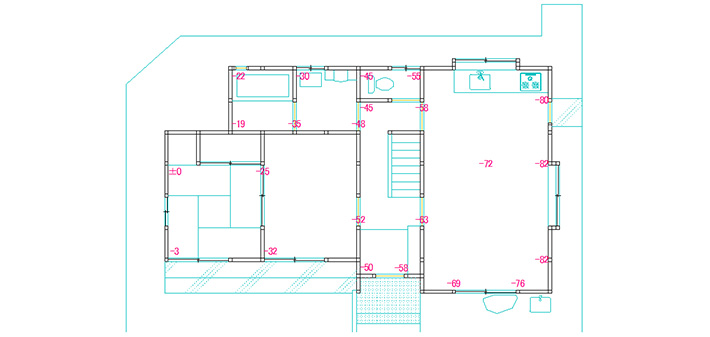

家の傾き修正前の初期計測です。図面左の和室、左上を基点に図面右側に向かって建物全体が傾きを生じています。ベタ基礎のため全体が均一に傾いている状態です。

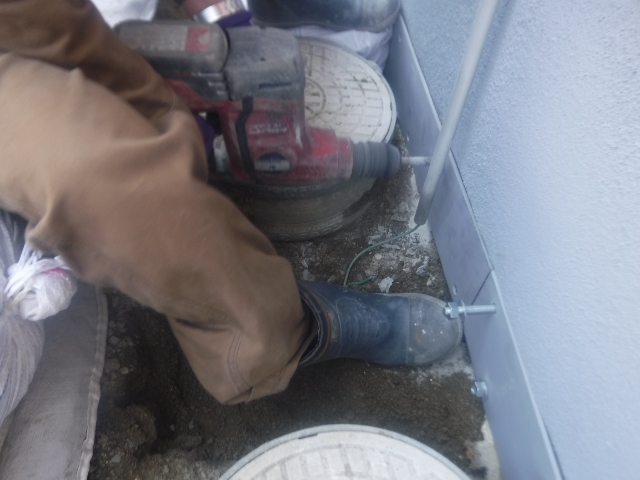

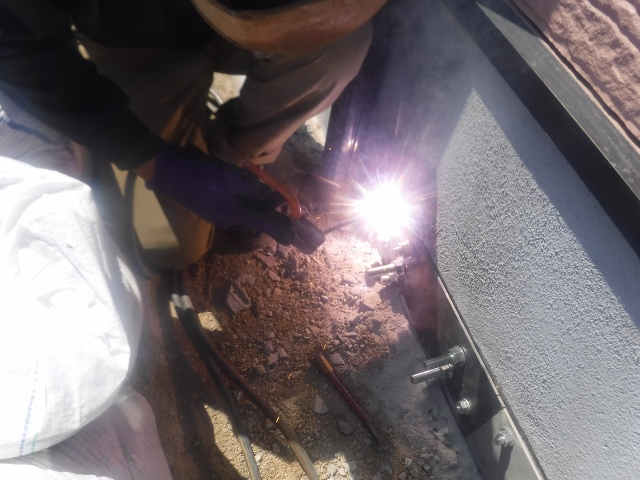

は鋼管杭を圧入する箇所

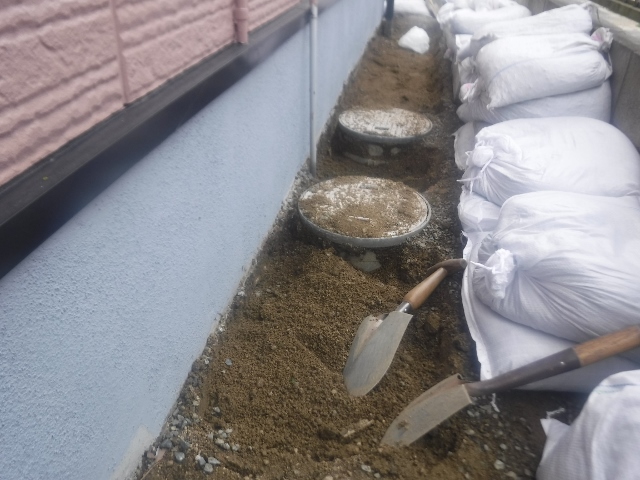

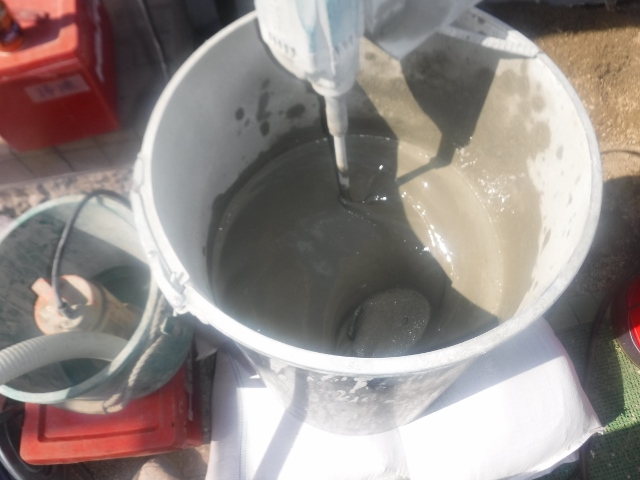

は基礎補強・帯鉄板で補強を行う箇所
家の傾き修正の施工計画では、ベタ基礎であることと全体が均一に図面右側に向かって傾いているため起点以外の箇所をジャッキアップで持ち上げる計画をしています。建物内部はたわみ防止で基礎補強と3箇所の杭を施工する計画としました。

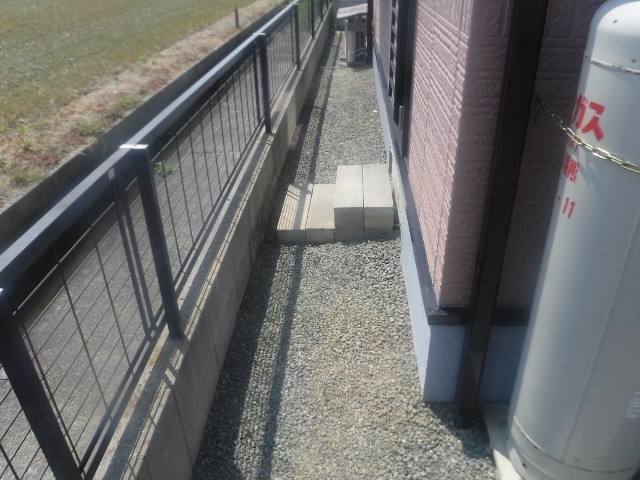

施工完了後、施工計画通りほぼ家全体が水平に戻りました。3/1000以内にも入っているためほぼ傾きを感じない状態となりました。
岡山県の施工実績一覧です。
合計工事件数:5件
オプトのアンダーピニング修正工事では、下記の項目が重要な要素となります。
基礎の形状、杭数、最長杭の長さや基礎補強の長さによって工期や施工価格が決定しています。
参考にしたいリストをクリックすると詳細をご覧いただけます。
※一部、詳細をご覧いただけない施工事例もあります。
場所 | 時期 | 工事名 | 基礎形状 | 杭数 (本) |
最長杭の 長さ (m) |
基礎補強の 長さ (m) |
持ち上げ量 (mm) |
---|---|---|---|---|---|---|---|
岡山市南区内尾 | 2020年4月 |
アンダーピニング沈下修正工事 家の傾き修正 |
ベタ基礎 | 15 | 29.6 | 36 | 80 |
津山市加茂町桑原 | 2018年11月 |
アンダーピニング沈下修正工事 家の傾き修正 |
ベタ基礎 | 9 | 12.3 | 25 | 40 |
岡山市中区雄町 | 2017年10月 |
アンダーピニング沈下修正工事 家の傾き修正 |
布基礎 | 6 | 5.5 | 23 | 28 |
岡山市中区浜 | 2017年3月 |
アンダーピニング沈下修正工事 家の傾き修正 |
布基礎 | 14 | 8.8 | 32 | 57 |
笠岡市新賀 | 2012年8月 |
アンダーピニング沈下修正工事 家の傾き修正 |
ブロック基礎 | 12 | 4.5 | 43 | 46 |
場所:施工場所
時期:施工時期
工事名:どのような工事を行ったか
価格帯(税込):おおよその価格帯
基礎形状:基礎の形状(ベタ基礎/布基礎/無筋布基礎/ブロック基礎など)
杭数(本):鋼管杭を施工した箇所本数
最長杭の長さ(m):鋼管杭が最長何m地中に入って家屋を支えているかのメートル数
基礎補強の長さ(m):基礎に鉄板を施工し、基礎の補強を行った範囲
持ち上げ量(mm):ジャッキアップにより家屋を持ち上げた量
