佐賀県唐津市K様邸

工事データ

工事時期: 2021年7月
工事内容: アンダーピニング沈下修正工事 (家の傾き修正)
基礎の形状: ベタ基礎
鋼管杭箇所数: 18箇所
鋼管杭最長圧入長さ: 14.5m
最大圧入t(トン)数: 10t
基礎補強長さ: 47m
ジャッキアップ(持ち上げ)箇所数: 15箇所
ジャッキアップ(持ち上げ)量: 90mm
工事責任者: 道生 隆治 よりコメント
リフォームを機に、以前から気になっていた家の傾きを直したいとのことでご相談がありました。
基礎のベースが犬走となっている基礎形状で、施主様と相談しながら施工計画をたてました。基礎のベースの厚さが30㎝あり、コア抜きが大変な部分もあり、大変な作業内容でしたがしっかりとやりきることができました。水槽の中の水も水平になり、喜んでいただけました。施主様にはたくさんのお気遣いをいただき、ありがとうございました。
余談ですが、お隣の方から教えてもらった『フレンチクリート』という壁面収納、オプトの作業場でDIYしました。便利です。
工事施工図
家の傾き修正アンダーピニング工事

家の傾きの施工前の状態から、どのような工事内容を行って、
最終的にどのような形で工事を終えたのかを紹介しています。

施工前
施工前図面

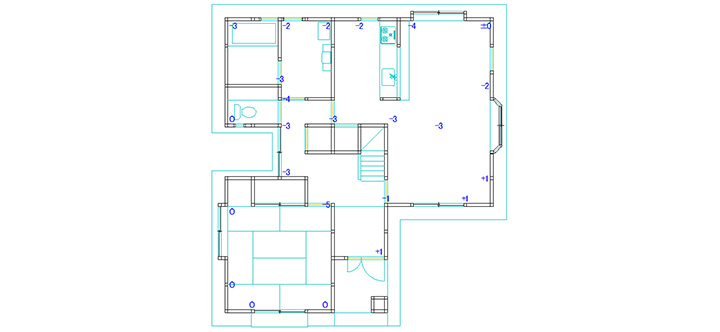

施工図面
施工図面

鋼管杭は鋼管杭を圧入する箇所
補強用鉄板は基礎補強・帯鉄板で補強を行う箇所

施工後
施工後

工事写真

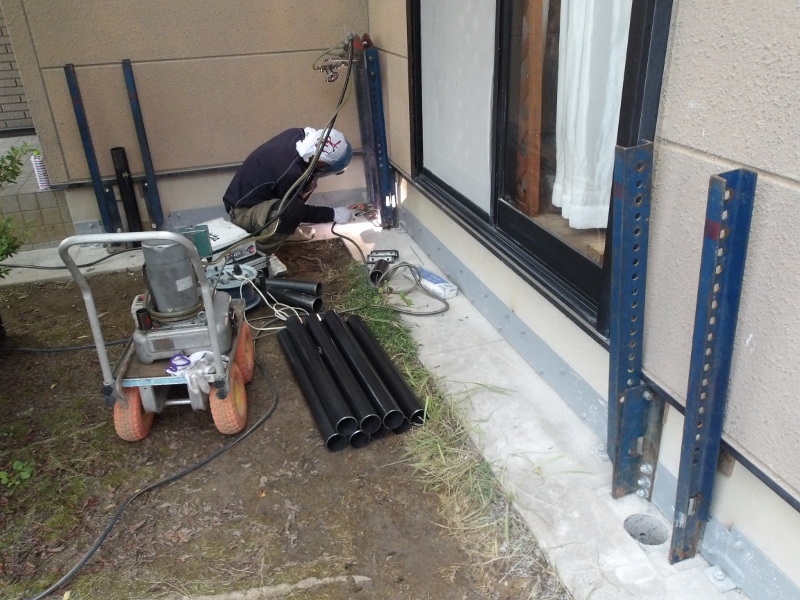

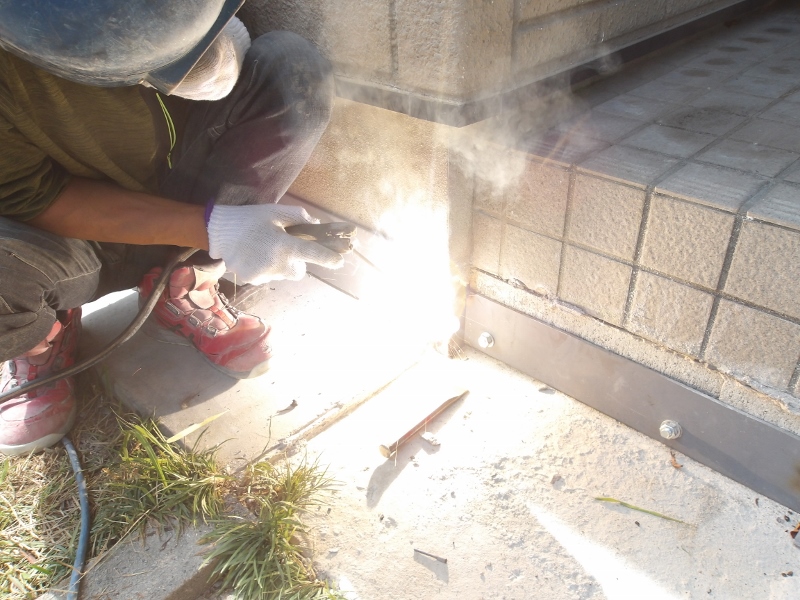

1.掘削作業
  • 写真画像1
  • 写真画像2

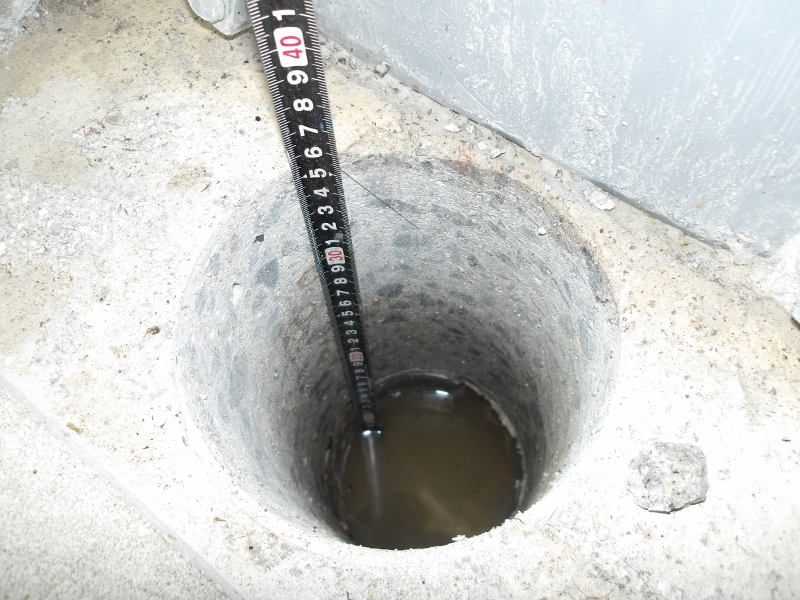

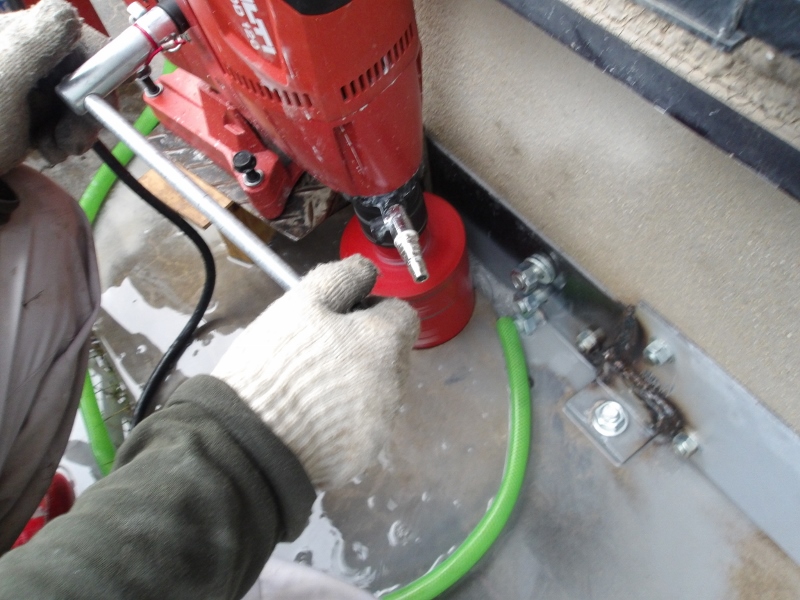

2.基礎ベースコア抜き
  • 写真画像3
  • 写真画像4
3.鋼管杭圧入
  • 写真画像5
  • 写真画像6

4.ジャッキアップ
  • 写真画像7
  • 写真画像8

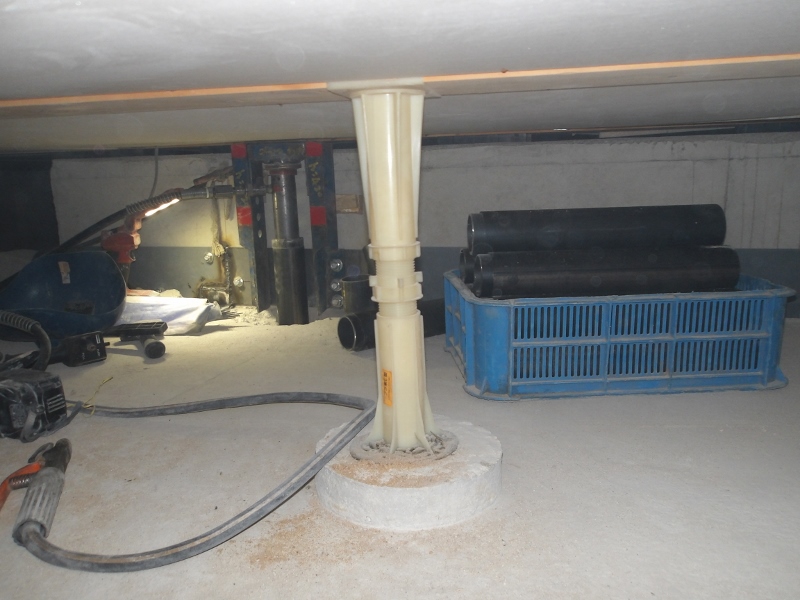

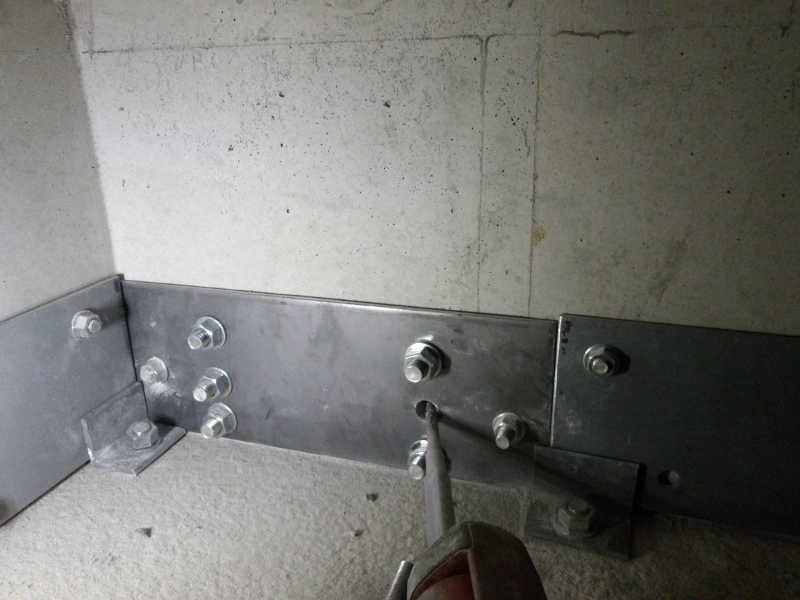

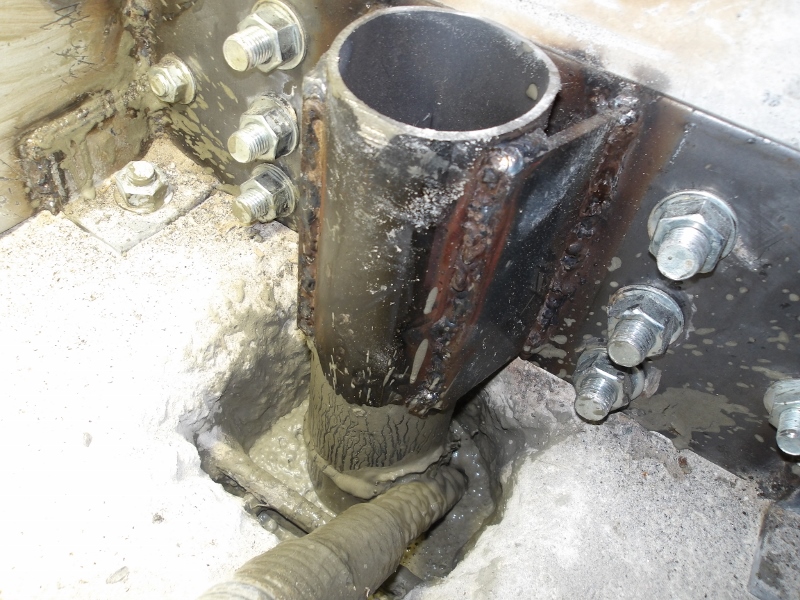

5.鋼管杭固定
  • 写真画像9
  • 写真画像10

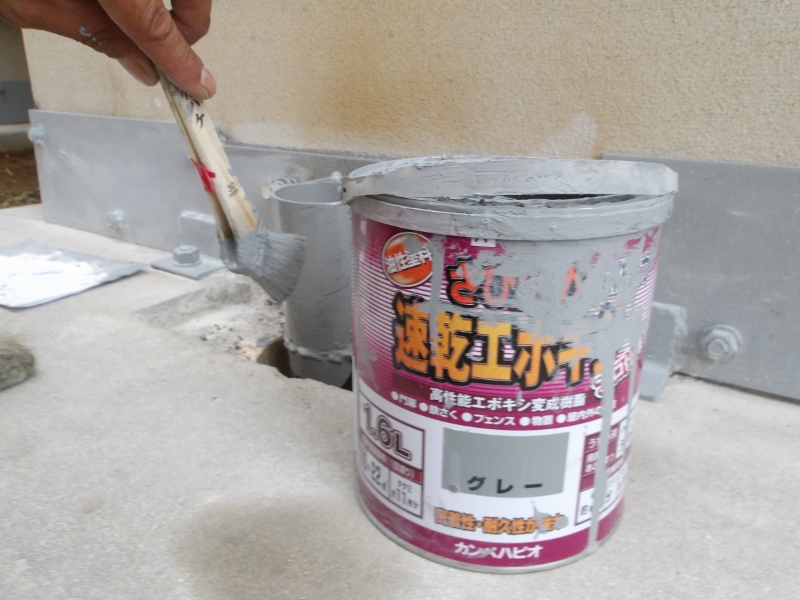

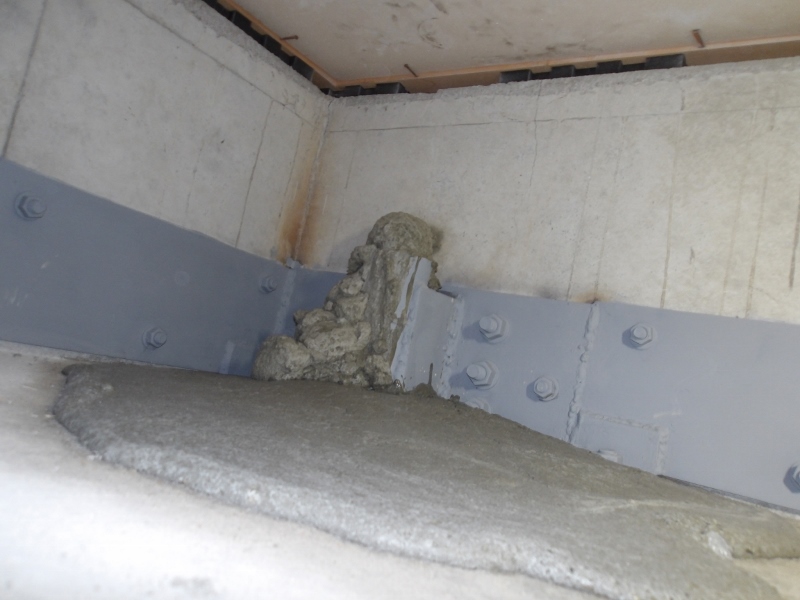

6.基礎下モルタル注入
  • 写真画像11
  • 写真画像12

7.工事完了
  • 写真画像13

佐賀県の施工実績一覧です。

合計工事件数:2

オプトのアンダーピニング修正工事では、下記の項目が重要な要素となります。
基礎の形状、杭数、最長杭の長さや基礎補強の長さによって工期や施工価格が決定しています。
参考にしたいリストをクリックすると詳細をご覧いただけます。

※一部、詳細をご覧いただけない施工事例もあります。

場所 時期 工事名 基礎形状 杭数
(本)
最長杭の
長さ
(m)
基礎補強の
長さ
(m)
持ち上げ量
(mm)
唐津市久里 2023年7月 アンダーピニング沈下修正工事
家の傾き修正
布基礎 10 9 32 39
唐津市鏡 2021年7月 アンダーピニング沈下修正工事
家の傾き修正
ベタ基礎 18 14.5 47 90

場所:施工場所
時期:施工時期
工事名:どのような工事を行ったか
価格帯(税込):おおよその価格帯
基礎形状:基礎の形状(ベタ基礎/布基礎/無筋布基礎/ブロック基礎など)
杭数(本):鋼管杭を施工した箇所本数
最長杭の長さ(m):鋼管杭が最長何m地中に入って家屋を支えているかのメートル数
基礎補強の長さ(m):基礎に鉄板を施工し、基礎の補強を行った範囲
持ち上げ量(mm):ジャッキアップにより家屋を持ち上げた量
