工事時期: | 2020年2月 |
---|---|
工事内容: | アンダーピニング沈下修正工事 (家の傾き修正) |
基礎の形状: | 布基礎 |
鋼管杭箇所数: | 9箇所 |
---|---|
鋼管杭最長圧入長さ: | 4m |
最大圧入t(トン)数: | 10t |

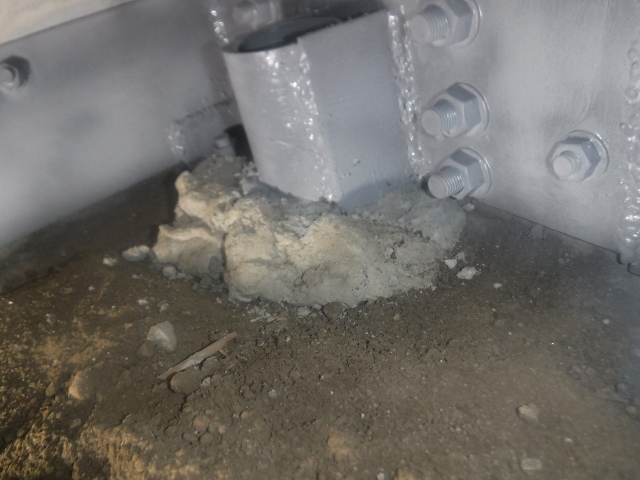

基礎補強長さ: | 35m |
---|---|

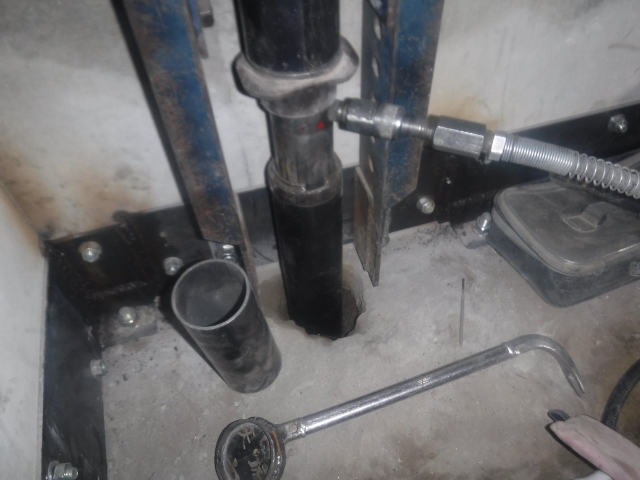

ジャッキアップ(持ち上げ)箇所数: | 9箇所 |
ジャッキアップ(持ち上げ)量: | 45mm |
家の傾きの施工前の状態から、どのような工事内容を行って、
最終的にどのような形で工事を終えたのかを紹介しています。

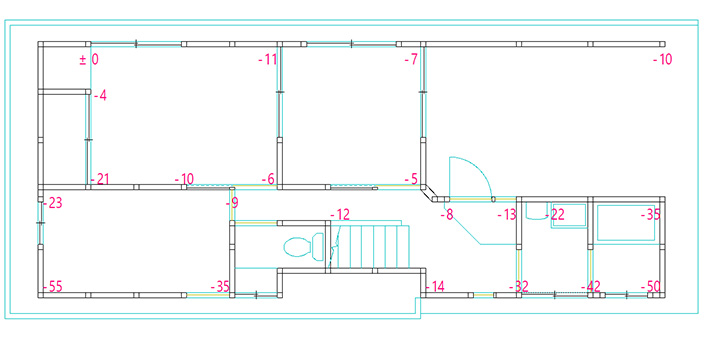

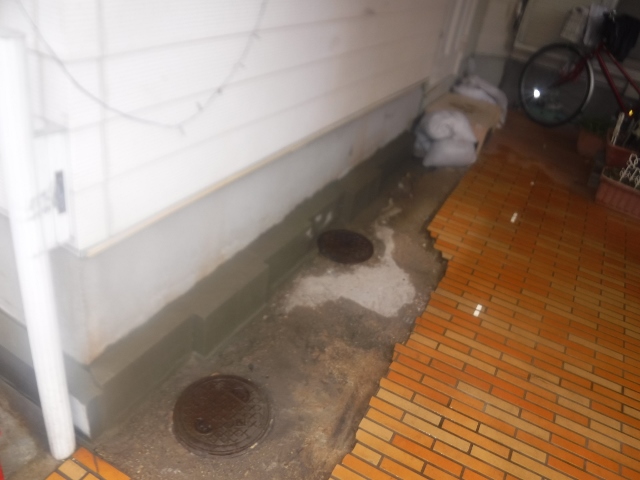

家の傾き施工前の初期計測です。図面真ん中から下に向かって傾きが生じている状況がわかります。また、浴室まわりは以前にリフォームを一度されていてその際に傾きも直したことがあったが再沈下をしたということを伺いました。

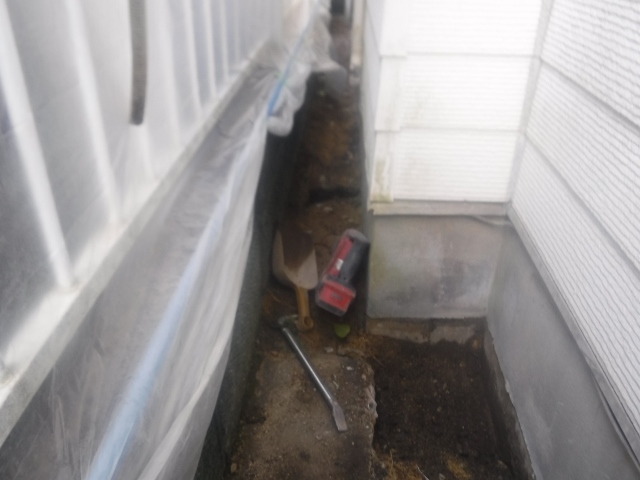

は鋼管杭を圧入する箇所

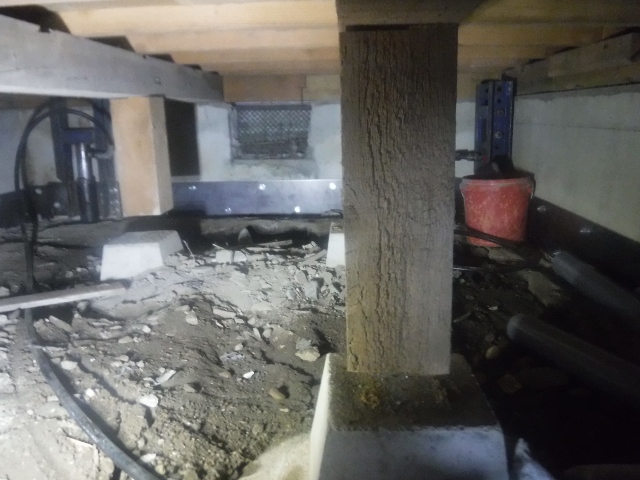

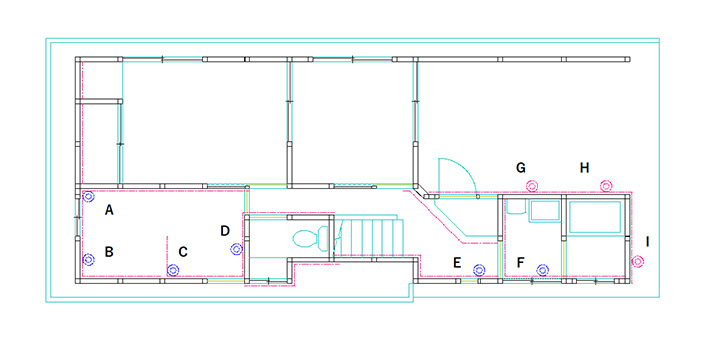

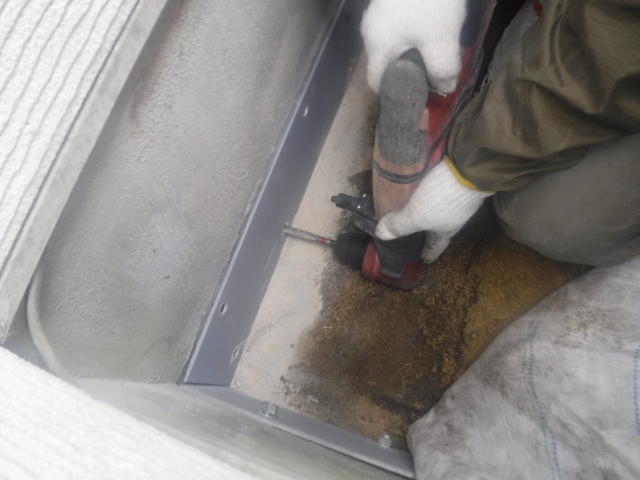

は基礎補強・帯鉄板で補強を行う箇所

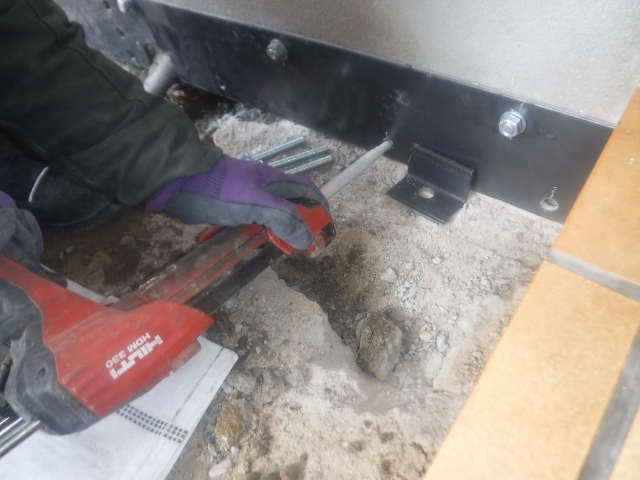

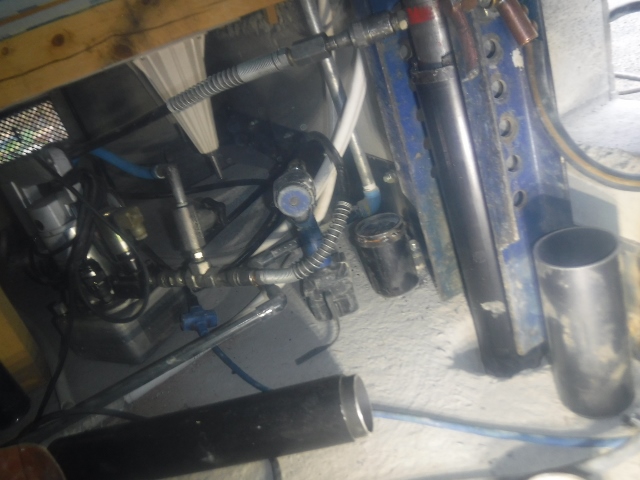

施工計画では、初期計測でわかった図面真ん中から下に向けての部分を重点的に直す部分矯正を行いました。また、再沈下を起こしている浴室部分は今回の工事で今後は再沈下をしないように計画をたてました。

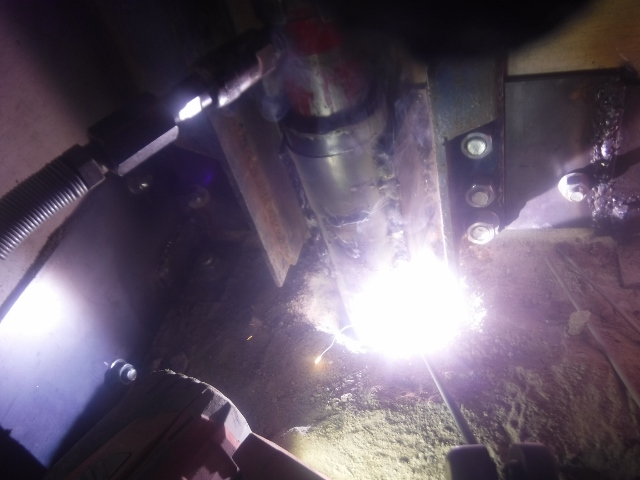

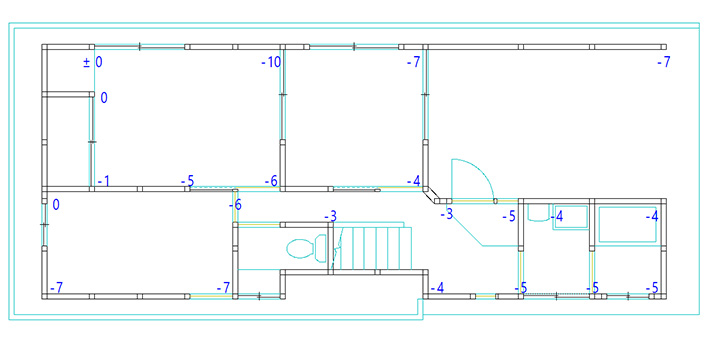

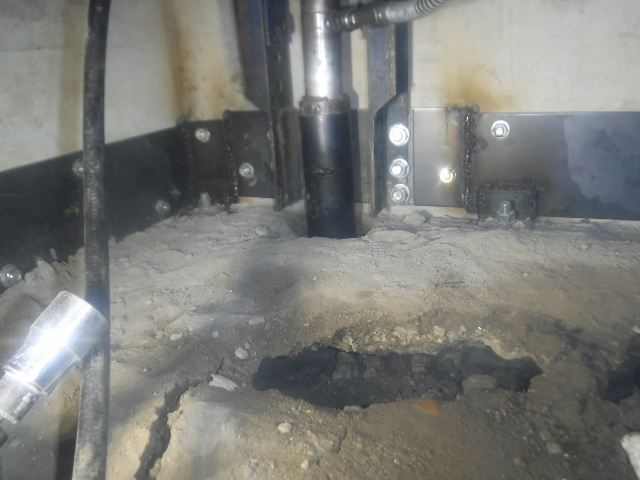

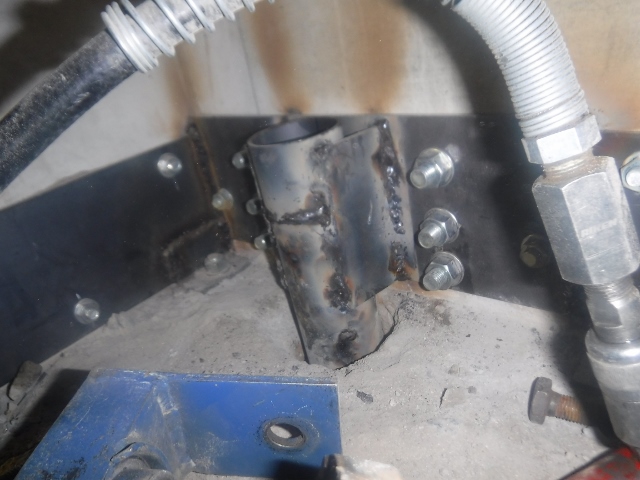

家の傾きの施工完了後です。修正箇所はしっかりと沈下がなくなり家の傾きを取り除くことができました。また、オプトの家の傾き施工はアンダーピニング 工法という地中に鋼管杭を圧入し、その鋼管杭で家を支える工事とするため今後も地面が何かしらの原因で沈下したとしても家は再沈下することがない工法です。今回は浴室箇所は再沈下で傾きが生じているため、今回の工事で今後は再沈下をすることはなくなりお施主様にも安心していただきました。
京都府の施工実績一覧です。
合計工事件数:5件
オプトのアンダーピニング修正工事では、下記の項目が重要な要素となります。
基礎の形状、杭数、最長杭の長さや基礎補強の長さによって工期や施工価格が決定しています。
参考にしたいリストをクリックすると詳細をご覧いただけます。
※一部、詳細をご覧いただけない施工事例もあります。
場所 | 時期 | 工事名 | 基礎形状 | 杭数 (本) |
最長杭の 長さ (m) |
基礎補強の 長さ (m) |
持ち上げ量 (mm) |
---|---|---|---|---|---|---|---|
京都市北区大宮釈迦谷 | 2022年10月 |
アンダーピニング沈下修正工事 家の傾き修正 |
ベタ基礎 | 6 | 2.9 | 20 | 56 |
京都市山科区大宅細田町 | 2020年5月 |
アンダーピニング沈下修正工事 家の傾き修正 |
布基礎 | 8 | 4.5 | 23 | 40 |
京都市左京区北白川下別当町 | 2020年2月 |
アンダーピニング沈下修正工事 家の傾き修正 |
布基礎 | 9 | 4 | 35 | 45 |
京都市左京区真如町 | 2016年9月 |
アンダーピニング沈下修正工事 家の傾き修正 |
無筋布基礎 | 15 | 5.3 | 31 | 168 |
京都市北区紫野石龍町 | 2013年6月 |
アンダーピニング沈下防止工事 家の傾き修正 |
布基礎 | 4 | 2.2 | 8 | 0 |
場所:施工場所
時期:施工時期
工事名:どのような工事を行ったか
価格帯(税込):おおよその価格帯
基礎形状:基礎の形状(ベタ基礎/布基礎/無筋布基礎/ブロック基礎など)
杭数(本):鋼管杭を施工した箇所本数
最長杭の長さ(m):鋼管杭が最長何m地中に入って家屋を支えているかのメートル数
基礎補強の長さ(m):基礎に鉄板を施工し、基礎の補強を行った範囲
持ち上げ量(mm):ジャッキアップにより家屋を持ち上げた量
