工事時期: | 2014年4月 |
---|---|
工事内容: | アンダーピニング 沈下防止工事 (家の傾き修正) |
基礎の形状: | ベタ基礎 |
鋼管杭箇所数: | 3箇所 |
---|---|
鋼管杭最長圧入長さ: | 2m |
最大圧入t(トン)数: | 10t |
基礎補強長さ: | 15m |
---|---|
ジャッキアップ(持ち上げ)箇所数: | 3箇所 |
ジャッキアップ(持ち上げ)量: | 27mm |

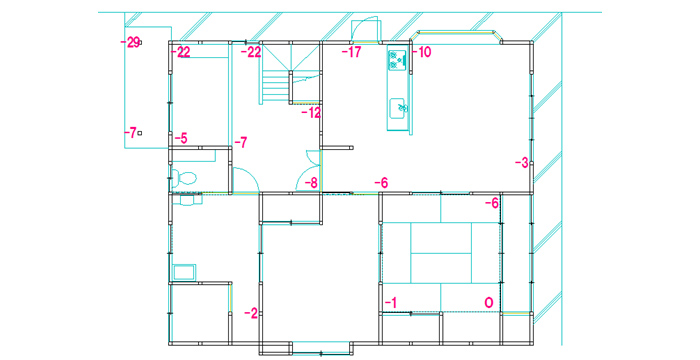

家の傾きの施工前の状態から、どのような工事内容を行って、
最終的にどのような形で工事を終えたのかを紹介しています。
家全体のバランスとしては、ほぼ傾きのない状態だったのですが、擁壁のある玄関付近からキッチンまでの間で極端な傾きがありました。
極端に傾きがあったために玄関扉に隙間ができ鍵を閉めることが困難な状態でした。

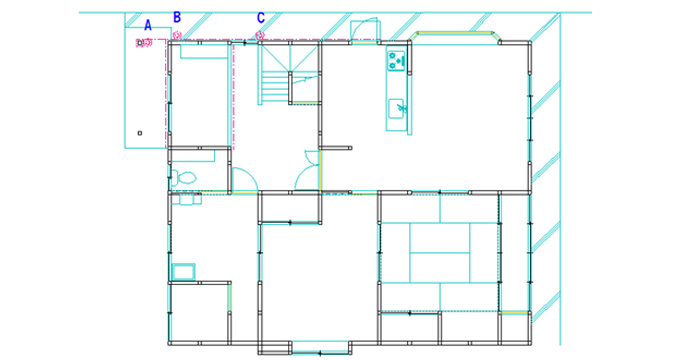

は鋼管杭を圧入する箇所
は基礎補強・帯鉄板で補強を行う箇所
オプトでは、特別な状況が無い場合以外、鋼管杭を地中の固い層の支持地盤まで圧入し、その鋼管杭と鉄板によって補強した基礎で家の傾きを直し支えるアンダーピニング工法で工事を行います。
傾きの大きくなっていた玄関からキッチンに向けて、基礎補強を行い、部分矯正をするように計画をしました。
一部を持ち上げる場合でも、関係して修復したい箇所は一緒に持ち上がってくるように基礎補強を施すように計画しました。

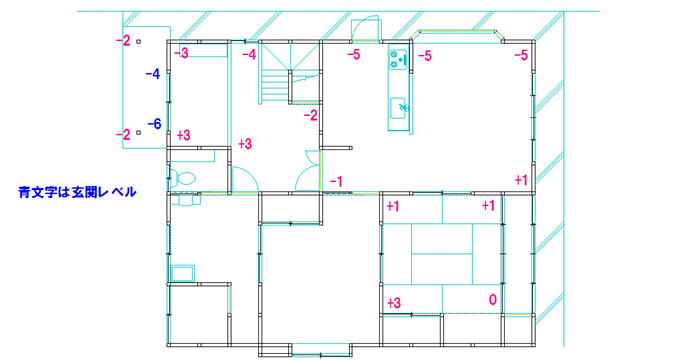

施工完了時の計測レベルです。
施工完了後、傾きのない状態まで修正することができました。
玄関や犬走りは家を持ち上げるために一度撤去し、玄関ポーチの柱も家が持ち上がるのを邪魔しないようにフリーな状態にして3カ所を一斉にジャッキアップしました。
溶接繋ぎ
ジャッキアップ後
ジャッキアップ後ポーチ柱
杭頭処理
